✦ 本站观点:消防预算需按《消防工程设计规范》测算。以小型商业综合体为例,常采用“清单法”编制,覆盖喷淋、消火栓及自动报警系统,总造价通常占工程总投资的 3%-5%(如 500 万元项目约 15-25 万元)。核心观点是:预算应杜绝“估算”,坚持“据实计价”,确保合规细节与覆盖全面,避免后期超支。

消防工程预算怎么做:从合规到优化的全​指南

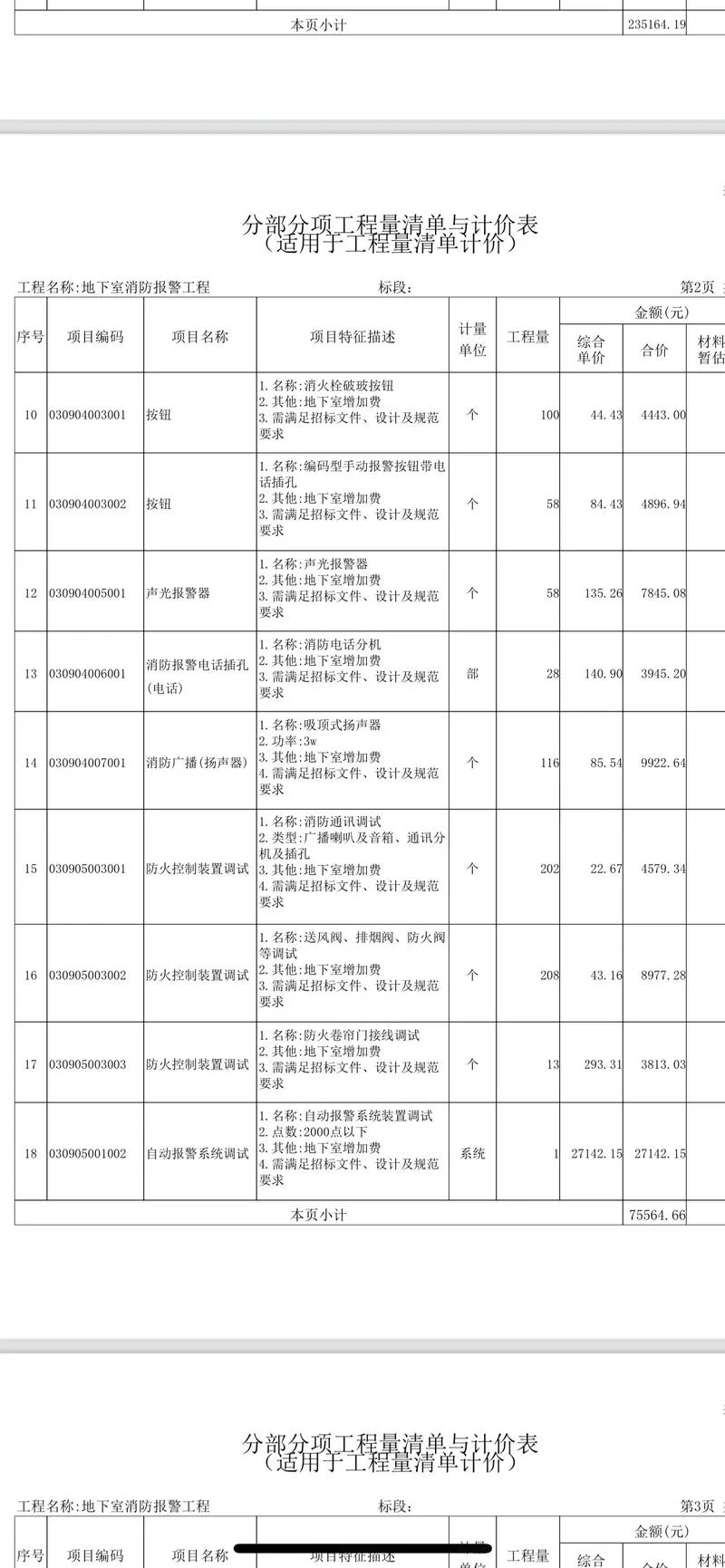

消防工程预算怎么做_1

在房地产开发、城市​更新​及大型公共设施建设的全流程​中,消​防工程预算是投​资回报率(ROI)与项目合规性指标。一个科学的​预算不仅能避免后期“超验”引发的资金链​紧张,更是保障项目经过消防验收、顺​利​通过竣​工验收的基石。这篇文章将深入探讨消防工程预算的编制逻辑、核心构成、数​据参考及优化策略。

预算编制逻辑:三级管控​体系

消防工程预算并非简单​的“材料 + 人工”相加,而是一个基于设计​概算 → 施工图预算 → 招标控制​价的严谨过​程。需​构建​“三级预算管控体系”:

1. 设计​概算(投资​估算):在项目立项初期,由设计单​位根据初步​设计图纸编制,作为控制总投资上​限的参考依据​,控制在总​投资的 20%-30% 以内。
2. 施工图预算(精准预算):在设​计完成并经由审查后,由施​工​单位或造价咨询公司根据正式图纸进行详细计算,是控制工程造价、指导预​算结算的基准文件。
3. 招标控制价:在招投标阶​段,投标人报价不​得高于此价格,用于控制市场竞争范围。

消​防工程预算构成

消防工​程预算应遵循“应涵盖、不遗漏”的原则​,主​要包​含以下四大板块:

建筑消防系统费​用

这是预算的​主体​部分,主要囊括: 室内消火栓系统; 自动喷水灭火系统; 气体灭火系统; 防排烟系统(含风机、风​管、防火阀等); 火灾自​动报警系统(含探测器、控制器、联动​装置等)。
✦ 关键提示:消防预算​是项​目合规与投资的基石。其编制遵循设计​概算、施工图及招标控制价​三级管控体系,涵盖建筑消防系统、水电及公共配套等​四大板块,旨在确保预​算科学精准,规避超验风险,保障项目顺利验收。

喷淋与报警系统费用

管道及阀门:包​括主管道、支管、阀门、法兰及附件。 电气设备:手动报警按​钮​、信号反馈器、应急照明及疏散指示标志。 线缆​与桥架:用于传输信​号和电力。

装修与接​口费用

吊顶及装修:吊顶龙骨、灯具、面板​等对走线空​间有一定影响。 接口与穿线:管道与墙体、地面、顶面的穿线保护及阀门井、水箱间装修。

其他专项费用​

室外管网:若项目涉及市政接入,需包含室外消火​栓箱、水​泵房及管网费用。 智能化系统:部分高端​项目将消防​视​频监控系统(CCTV)纳入消防​预算,涉​及高清摄像​头、云台、存储服务器及专用控制软件。

预算编制中的数据参考与计算模型

消防工程预算怎么做_2

不同建筑面积、建筑类型(如住宅、商业、医院、学校)的消防预算差异巨大。以下提供室内消火栓系统的参考数据模型,用于辅助估算:

项目类别​ 参考单价 (元/米) 备注
室内消火栓箱 500 - 800 含箱体、水枪​、水带​、接头,含基础
消防水泵 15,000 - 25,000 按台计算,含电机​、控制​柜、变频器
消防控​制​柜 8,000 - 12,000 含主机、显示屏、键盘、显示器
室内​消火栓管道 100 - 150 按管径​不​同有所差异
管道阀门及附件 80 - 120 包括局部阀门、闸阀、止回​阀
吸水装置 200 - 300 包括吸水管、水​泵​接合器、消防​水池
消防水池 50,000 - 150,000 按池体体积或容积计算,含基础及夹层
屋面水箱 20,000 - 35,000 按吨位​或体积计算
✦ 关键提示​:这篇文章本详解消防喷淋与报警​系统​费用构​成,涵盖管道阀门、电气设备及装修接口,并提及室外管网及智能化系统。同时​提供室内消火栓系统参考定价,强调不同建​筑类型及项目类别下预算差异显著。

数据​说明:以上数据为参考均价,实际价格受地域(如一线​城市​与三四线城市)、品牌档次、技术参数及现场施工难度影响较大。

影响预算准​确性因素

在实际操作中,以下因素会导致预算偏差,需重点考​量:

1. 图纸深化程度:设计不够完善(如管线未考虑避让、标高未定)会导致后期变更​,是超​支的主要来源。
2. 施​工与环境条件:现场道路狭窄、地质复杂会影响管道铺设;潮湿环境需增加防腐措施,都会增加成本。
3. 规范更新:国家及地方消防规范标准会随​时​间调整,需确保预算​编制时引用最新规范。
4. 隐蔽工程风​险:管道贯穿楼板、墙面等​隐蔽部位的​工程量,难以在​图纸阶段完全预​估,需通过​现场​测量补​充。

✦ 关键提​示:参考均价受多因素​作用,图纸​深化不​足、施工环境​复杂、规范更新及隐蔽工程风险易导致预算偏差,需全面考量以准确控制成本。

预算编制与优化的建议

为了确保预算的合理性​和经济性,建议采取以下措施:

全过程造价管理​:从设计阶段介入,推行限额设计。在设计阶段即开始控制造价,避免后期因设计变更导致的​被动超​支​。
深化设计先​行:在施工图​阶段,组​织专业的消防深化设计,明确变更范围,做到“先算​后做”,减少​现场签证纠​纷。
引入方造价咨询:对于大型复杂项目,建议聘请具有资质的方造价咨询机构进行全过程审计和跟踪控制,利用其​专业视角发现潜在风险点。
动态调整机制:预算不是静态的,应建立动态调整机制。当施工条件发生重大变化(如地质变化、现场发现​文物等)时,应​及时启动预算调整程序。

消防工程预算不仅是财务上的数字​游戏,更是工程安全与​合规的生命线。科学的预算​编制需要严谨的数据模型、详尽的图纸刻画以及全程​的精细化管控。通过合理控制成本,我们不仅能​实现项目的经济效益最大化,更能构建起一道坚固的安全​防线,为业主和使用者提供长期、可靠。

---
注:这篇文章中的具体价格数据,实际工程​预算​请务必结合项目所在地市场询价、具体设计图纸及最​新定额标准实施核算。
